8月18日,在贺州市八步区连绵的青山之巅,一台台巨型风车矗立山顶,白色叶片缓缓转动,将丰富的风能资源转化为清洁的绿色电能,标志着广西能源集团旗下广西能源股份八步仁义风电场首批机组成功并网发电,为地方能源结构优化和经济发展注入强劲动力。
八步仁义风电项目位于广西贺州市八步区步头镇、仁义镇和国有大桂山林场区域,设计安装18台单机容量为5.56兆瓦的风力发电机组,规划总装机容量100兆瓦,配套建设升压站、集电线路、送出线路等设施。项目单台机组轮毂中心高度达120米,相当于40层楼高,单支叶片长98米,叶轮直径200米,扫风面积相当于4.5个标准足球场,风机转动一圈可发电8千瓦时,每年可生产约1300万千瓦时绿色电能,满足超200万户家庭一天的用电需求。项目达产后,年上网电量2.24亿千瓦时,等效减排二氧化碳约20万吨,对优化地方能源结构、增强能源安全保障水平、促进经济社会发展等发挥着重要作用。
作为广西能源股份陆上风电的开篇之作,项目于2023年7月获得建设指标,当年完成项目立项、取得项目核准,全力以赴跑出项目前期工作加速度。自2024年12月全面开工建设以来,7个月完成送出工程建设,8个月完成首台风机吊装,9个月实现首批机组并网发电……一份份捷报的背后,是能源铁军攻坚克难、敢做善成的生动缩影,走出了广西能源股份转型高质量发展的铿锵步伐。

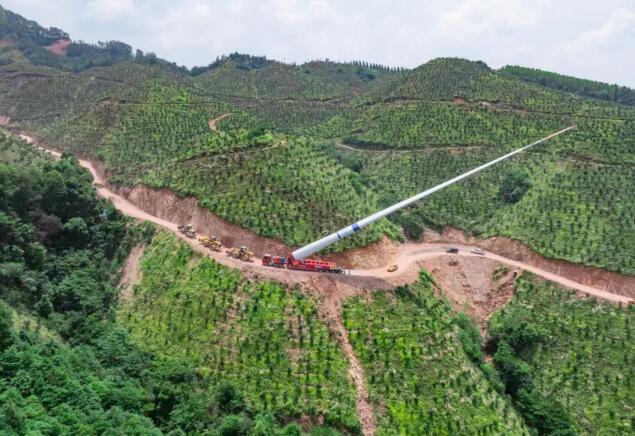

八步仁义风电项目场区地形崎岖复杂,海拔落差在420至780米,道路狭窄,部分施工区域坡度超过30度,大型设备运输难度大、综合要求高;项目地处桂东北部,雨季降水集中、施工期台风、极端天气频发,叠加项目所在用地涉及主体多、沟通协调难度大等困难因素,给项目建设提出了更高要求。

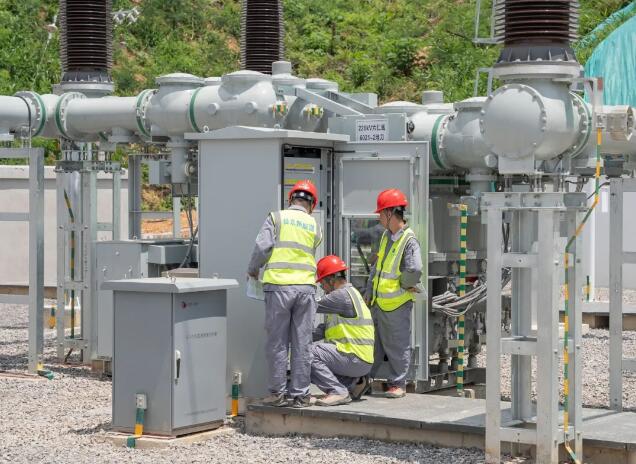

自项目开工以来,项目建设团队锚定稳建设、早投产、促增效目标,科学统筹、挂图作战,建立动态施工管理机制,严把安全、质量、进度关口,把问题一个一个解决掉、把节点一个一个建设好;为确保项目高质量并网发电,提前组建生产准备工作专班,全程参与施工质量验收,开展生产运行规程编制和人员技术培训,为项目安全投产筑牢基础。历经二百多个日夜的坚守,推动各重要里程碑节点如期完成、成功并网发电。
在项目攻坚期,项目建设团队深入开展“项目一线党旗红”,通过书记领办、组建党员突击队及青年突击队等形式,将党建工作责任细化至各岗位各环节,激励党员在项目建设、外部协调、技术攻关等急难险重任务中发挥先锋带头作用,让党旗在项目建设一线高高飘扬,把党组织的政治优势、组织优势转化为推动项目建设的攻坚优势、发展优势。
风起扬帆,征途如虹。未来,广西能源股份将坚持实干为要、创新为魂,用业绩说话、让人民评价,科学统筹推进项目建设和生产运行,全力冲刺全容量并网发电目标,打造优质工程、绿色工程、廉洁工程,并以此为新的起点,推动重大项目“投产一批、开工一批、储备一批、并购一批”,将构建新型电力系统由“战略图”变成“规划图”转向“施工图”,以实干实绩谱写高质量发展新篇章。
