东方风电首个移位复装项目首台机组完成吊装

2023-03-24 17:18  来源:东方风电  点击:317

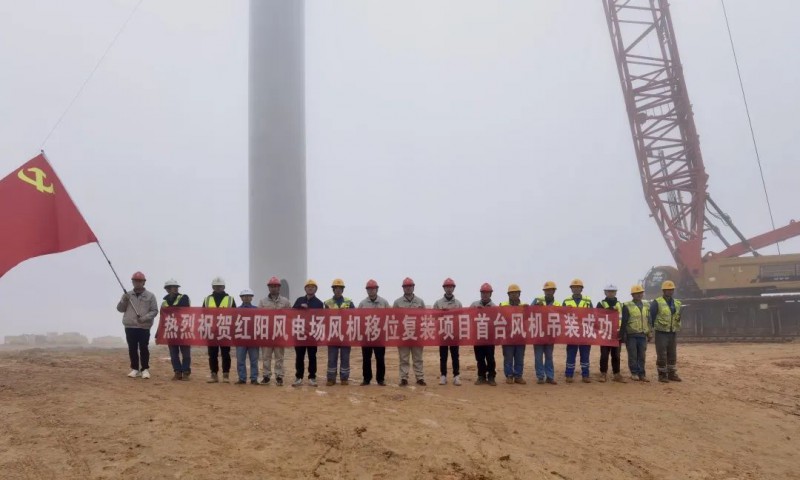

  近日,大唐贵州红阳风电场首台移位复装项目风电机组顺利完成吊装。该项目是东方风电首个移位复装项目、2023年首个后服务分散式项目。

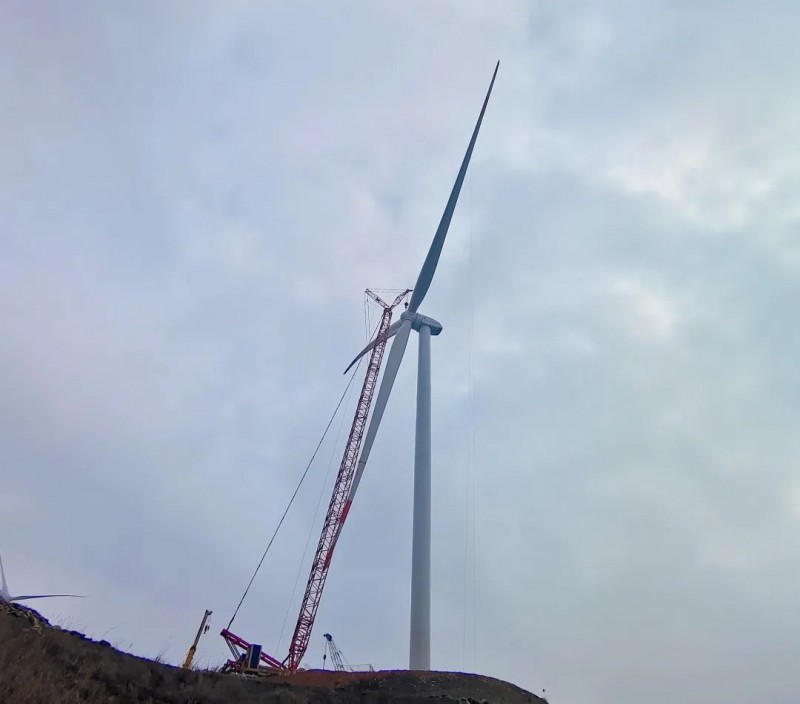

  该项目包括拆除2台800KW风力发电机组、移建1台2MW风力发电机组、吊装3台4MW风力发电机组。首台吊装机组单机容量4MW,机组轮毂中心高110米,叶轮直径172米。现场团队攻克项目物资配套、复杂路况运输、极端雨雾大风天气等难题,抢抓作业窗口期,顺利完成首台机组吊装工作。
  项目建设期间,东方新能科技联合交付中心、供应链管理部、业主单位组建党员攻关队,开展创争联动,优化管理思路,共建项目团队,明确“早准备、多交流、勤沟通”的项目执行基调,科学制定项目计划,精准研判风险,全链条落实项目分级管控,保证项目顺利推进。
