8月18日,中国电建所属山东电建三公司青海格尔木东台10万千瓦风电项目首台风机基础顺利浇筑完成。

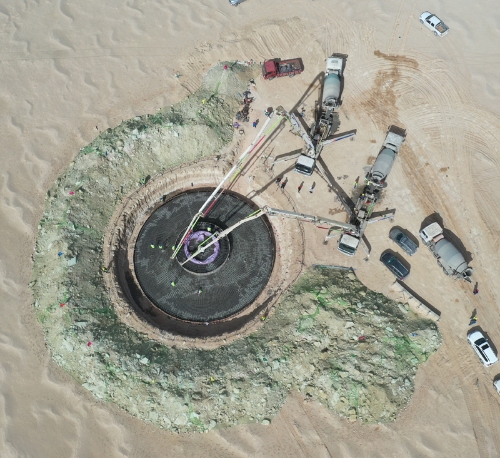

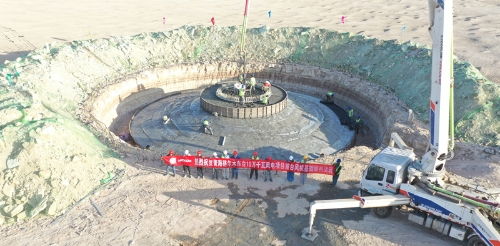

青藏高原柴达木盆地边缘,清晨六点的夜空,星河倒悬。格尔木东台风电项目1号风机机位灯火通明,两台混凝土泵车已支设完毕,一辆辆混凝土罐车穿行在风电场的道路上。早上六点十八分,混凝土入仓,晚上七点三十分现场施工人员完成了风机基础混凝土抹面覆盖作业,历时十三小时十二分,顺利完成了项目首台风机基础580m³混凝土浇筑任务。
该项目位于距格尔木市400公里外的无人区,包含新建70公里进场道路,共计28台东方电气3.6MW风力发电机组,通过四回35kV集电线路汇集至新建的110KV升压站,经过新建的69KM,110kV送出线路接入青海五矿盐湖公司变电站后并入国家电网。
项目现场执行团队在后续工作中,将继续坚持业主导向,发扬主动、担当、执着的工作作风,确保EPC各环节工作的顺利开展,实现业主11月30日前全容量并网目标。
