其他消息

新疆哈密景峡300兆瓦风电场续建项目开始主体施工

2018-07-05 14:52  来源:水电七局  作者:程未炎  点击:630
   近日,水电七局机电安装分局承建的新疆哈密景峡300兆瓦风电项目风机、箱变基础和检修道路工程续建项目首台风机基础(49号)开仓浇筑,标志着项目主体施工正式拉开大幕。

  现场负责人介绍,哈密景峡300兆瓦风电项目位于新疆哈密市东南160公里的戈壁滩上,水电七局主要承担该项目120台2.5兆瓦风机及箱变基础、90公里检修道路施工。2017年6月15日,首批40台风机及箱变基础、21公里检修道路全部完工,并投产发电;2018年4月15日,续建项目工程正式复工。

  截止发稿时止,项目部完成了风机基础土石方开挖40基、垫层浇筑19基、预应力锚栓组合件安装3基、钢筋制安1基、模板安装1基、基础混凝土浇筑1基等工作。

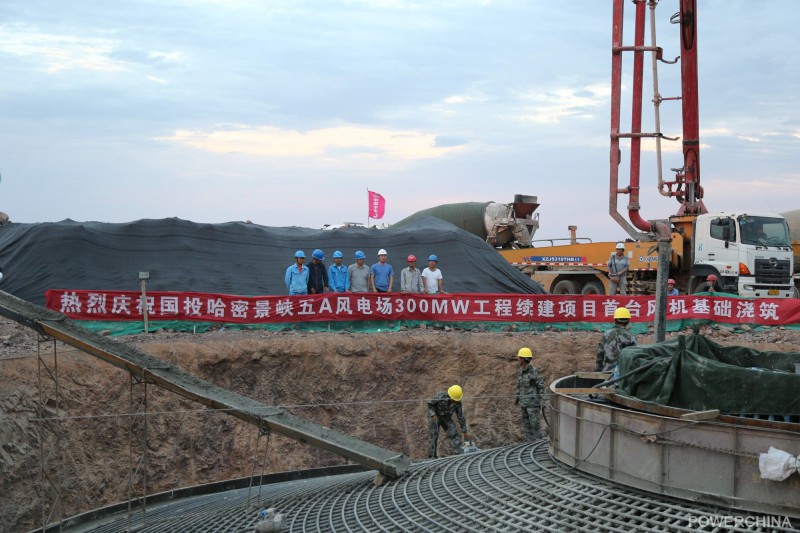

施工现场
