5月21日,永顺县羊峰山大青山风电场18号机组叶轮与机舱成功对接,标志该项目建设全面进入风力发电机组安装施工阶段。
风力发电机组吊装是一项技术含量高、操作复杂的工程,吊装过程中对天气条件要求极高。首先要依次完成4节塔筒的吊装,然后进行机舱吊装,再在地面完成3片叶片与轮毂的组装,最后将组装好的叶轮升入空中与机舱进行对接。为确保吊装圆满完成,羊峰山大青山风电场项目建设相关单位多次召开协调会议,综合各种因素,进行科学分析和科学部署,出台吊装方案及应急预案,完成各项设备及部件的质量检测,并搞好安装现场条件勘测与梳理。安装过程中,大家充分发扬攻坚克难的精神,团结协作,科学分工,各司其责,精确施工,确保整个安装过程安全有序高效进行。
据悉,羊峰山大青山风电场总装机容量5万千瓦,共建设2000千瓦风力发电机组25台。风力发电机组由塔筒、机舱、叶片、轮毂及箱变基础等部件组成,塔筒高达81.83米、重182吨,机舱重92吨,单片叶片长59米、重13.5吨,轮毂安装高度为84.83米,叶轮直径达120米。

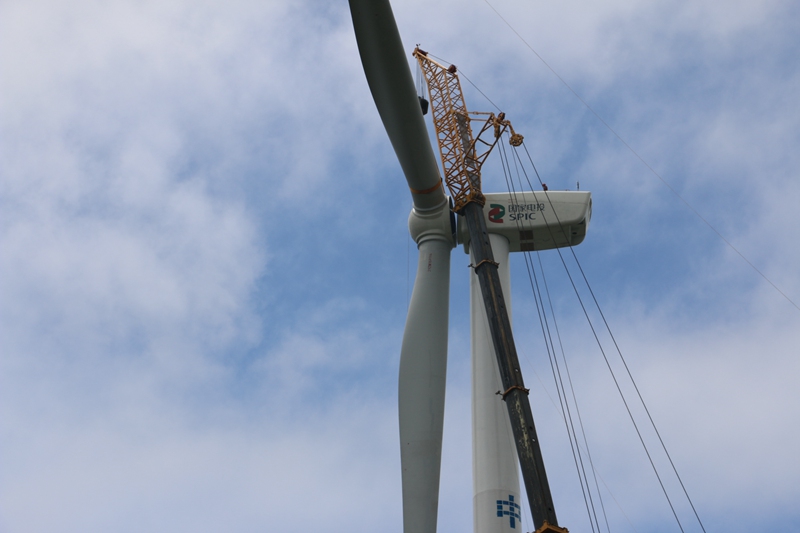

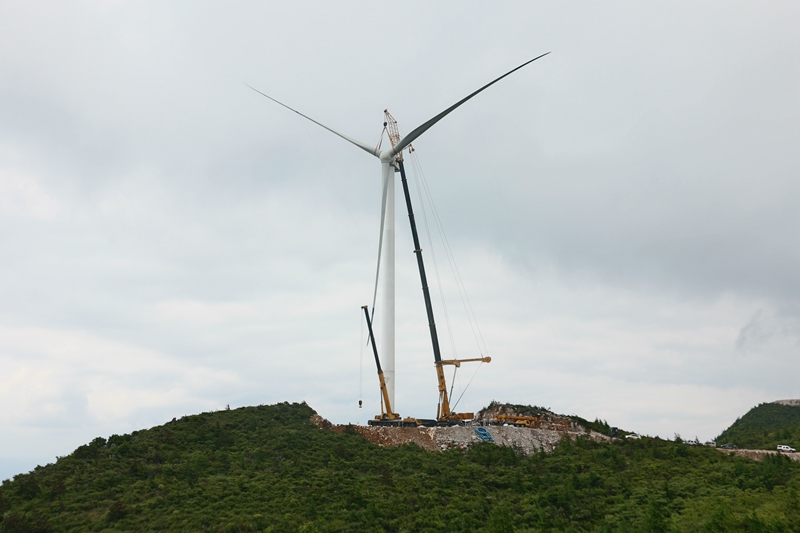

图为风力发电机组的吊装
