三坝风电场将为重庆电网提供1亿度电量

2016-05-18 10:23  来源:丰都日报  点击:1435
f6a863056399467093ed00952db853d4.jpg@640w_1l_1c_0i_80q_1x_1e

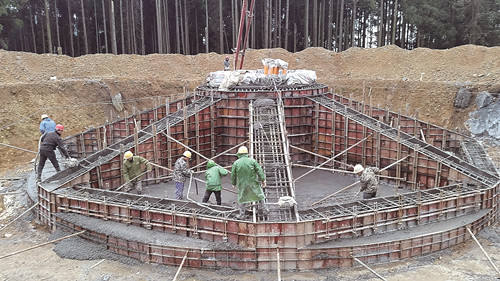

  风机基础浇筑
  我国的风力发电主要分布在西北和沿海地区,内地一些多风地带也有分布,重庆则集中在渝东南地区,丰都三坝风电项目是大唐新能源公司在重庆地区获得核准的首个高山风电场项目,位于仙女湖镇。该项目自2015年6月10日开工建设以来,全县上下高度重视,目前进展如何?记者前往施工现场进行详细了解。
  风机吊装完成7台
  近日,记者在海拔1800米的仙女湖镇看到,7台风机挺立在青山绿树与蓝天白云之间,有4台风机的叶片已经开始旋转。
  据三坝风电场副总工程师刘国林介绍,三坝风电场工程计划投资4.28亿元,新建110kV升压站一座、2000kW风电机组24台和1500kW风电机组1台,总装机容量49.5MW。项目于2012年12月25日取得重庆市发改委核准,2015年6月10日开工建设。
  目前,25台风机已经吊装完成了7台,有4台已经发电。据介绍,其余风机将在今年6月底全部吊装完毕,7月底全部并网,8月底全部完工。届时,每年可为重庆电网提供1亿度清洁电量。
  风力发电更加环保
  三坝风电场负责运行的工作人员刘磊介绍,风力发电是利用风力带动风车叶片旋转,再透过增速机将旋转的速度提升,来促使发电机发电。风机由机头、转体、尾翼、叶片组成。叶片用来接受风力并通过机头转为电能。尾翼使叶片始终对着来风的方向从而获得最大的风能。转体能使机头灵活地转动以实现尾翼调整方向的功能。机头的转子是永磁体,定子绕组切割磁力线产生电能。
  作为新能源开发项目,与相同发电量的火电机组相比,三坝风电场可节约标准煤3.2万吨,减少灰渣排放1万吨,减少排放二氧化硫623.9吨、二氧化碳7.7万吨,同时将有效缓解丰都及周边区域用电紧张的局面,改善当地的能源结构。
  据了解,风力发电机因风量不稳定,故其输出的是13~25V变化的交流电,须经充电器整流,再对蓄电瓶充电,使风力发电机产生的电能变成化学能。然后用有保护电路的逆变电源,把电瓶里的化学能转变成交流220V市电,才能保证稳定使用。
  抓安全保工程质量
  “整个工程施工安全如何得到保障?”记者问。
  现场安全负责人张邦俊说,项目部成立了安全监察机构,作为安全生产管理的日常机构,负责安全巡视、作业指导书的审核、安全奖惩措施的落实等工作。在施工过程中,保证各施工危险点均有安全员监护。同时,每天班组站班会均有安全员参加并讲解安全注意事项,现场安全员对每一个作业面都会进行认真巡查,工作人员进入施工现场都会按要求着装,定期还会开展安全生产教育培训,讲解正确使用各种防护用品和消防器材,提高安全生产技能。
  “我们始终把安全放在各项工作的第一位。”张邦俊说,除了对安全事故进行预防外,还制定了各种安全应急预案,说着便带领记者来到办公室,拿出一叠标有《安全应急预案》的材料。
  在旁边的小屋里,还规范整齐地摆放着灭火器、消防锹等灭火器材,并配有急救包、紫药水、红药水、酒精、棉纱、十滴水、创可贴、速效救心丸等医疗物品。
  “质量是工程的生命,我们同样不敢轻视。”刘国林说,项目部全体技术人员必须在图纸会审阶段,对可能出现的质量通病部位进行深化设计,把设计考虑不周出现的质量问题消除在施工前。对关键部位和重要工序设置技术管理控制点,要求监理人员、施工工长、质检人员必须到位,尽职尽责,严格监督施工质量,把质量通病消除在施工过程中。在分部工程验收时,由监理单位组织对施工单位执行强制性条文情况进行阶段性检查记录,实施跟踪管理,严格落实,不留死角,为工程质量安全保驾护航。
