云南宜良县18.75MW风电项目启动比选!

2026-05-14 16:32  来源:中国招标投标公共服务平台  点击:30

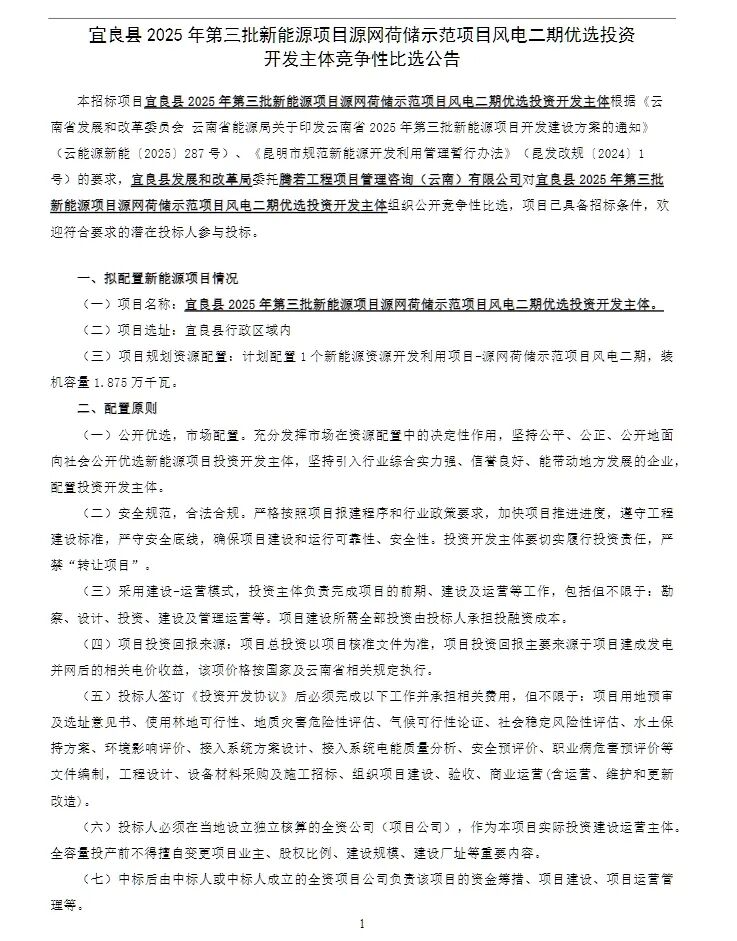

5月13日,云南宜良县2025年第三批新能源项目源网荷储示范项目风电二期优选投资开发主体竞争性比选公告发布。

公告显示,宜良县2025年第三批新能源项目源网荷储示范项目风电二期位于宜良县行政区域内,装机容量1.875万千瓦。

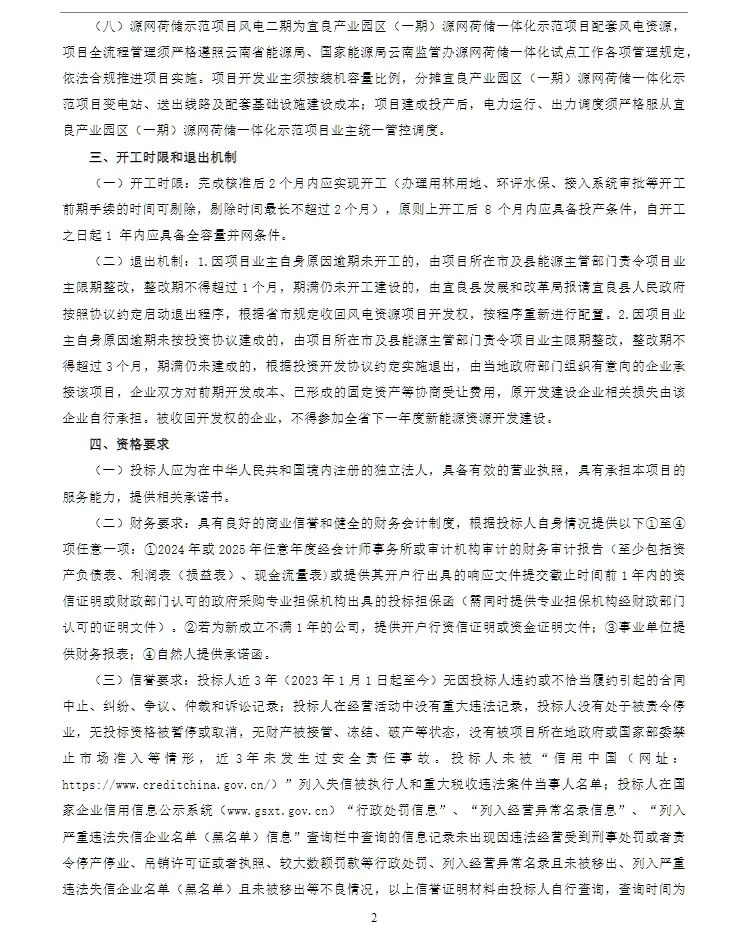

开工时限:完成核准后2个月内应实现开工(办理用林用地、环评水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),原则上开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件。

退出机制:

1.因项目业主自身原因逾期未开工的,由项目所在市及县能源主管部门责令项目业主限期整改,整改期不得超过1个月,期满仍未开工建设的,由宜良县发展和改革局报请宜良县人民政府按照协议约定启动退出程序,根据省市规定收回风电资源项目开发权,按程序重新进行配置。

2.因项目业主自身原因逾期未按投资协议建成的,由项目所在市及县能源主管部门责令项目业主限期整改,整改期不得超过3个月,期满仍未建成的,根据投资开发协议约定实施退出,由当地政府部门组织有意向的企业承接该项目,企业双方对前期开发成本、已形成的固定资产等协商受让费用,原开发建设企业相关损失由该企业自行承担。被收回开发权的企业,不得参加全省下一年度新能源资源开发建设。

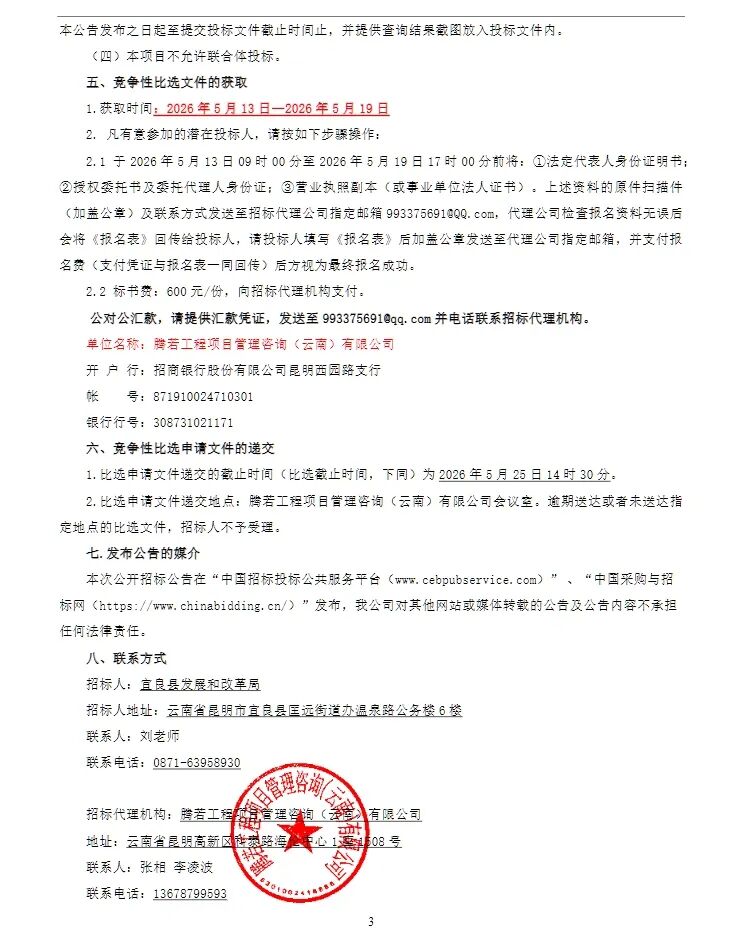

详情如下:
