风场建设

华润新能源容县杨村二期风电项目建设加快推进

2015-10-12 15:18  来源:广西新闻网  点击:796
48_20151011081019_oy6fy

  集电线路施工现场。
48_20151011081019_u7kmi

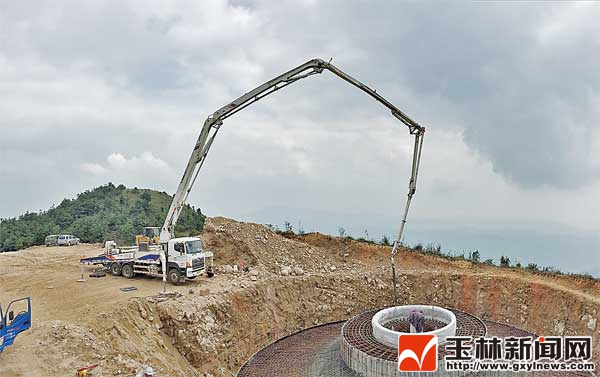

  基础浇筑现场。
  总投资4.3亿元的华润新能源容县杨村二期风电项目,自今年初施工以来,容县加大工作力度,克服困难,为项目提供保姆式服务,项目建设进展顺利。
  截至目前,华润新能源容县杨村二期风电项目建设已完成道路修建30公里,剩余7公里;基础浇筑7台,剩余14台;集电线路组塔全部完成,架空线路已完成4公里架设,地埋电缆已埋设2公里;风机基座已完成了6座,准备10月中旬进行风机吊装工序。预计今年底,二期风电场将全面并网投产,与一期项目形成一个巨大的“电网”。
