云南五台山风电项目升压站综合楼开始施工

2015-08-28 16:14  来源:吉电股份华东新能源  点击:534
  8月份以来,受云南地区雨季影响,云南五台山风电项目施工现场山区道路出现多处积水,土石方和材料的运输非常困难,施工进度受到影响。
  云南项目部积极采取措施,通过多方协调,克服喀斯特地貌岩石破碎施工的困难,缩短土石方外运的距离,保障施工道路的畅通,不断推进施工进度。

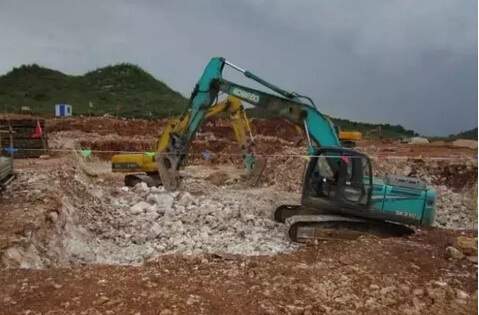

  场平现场

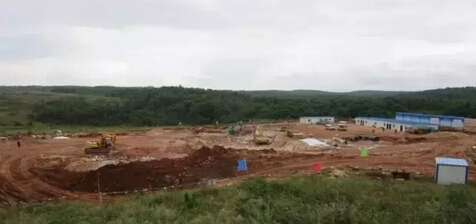

  施工现场全景
  截至8月26日,升压站的场平工作已经完成,综合楼完成基础垫层的浇筑,水泵房和门卫室也完成基础放线工作,挡土墙基本完成砌筑,正在进行围墙砌筑。
